基建办公室 部门动态详细

锦江院区二期工程项目建设进展简讯 (九十五)

1、施工进度

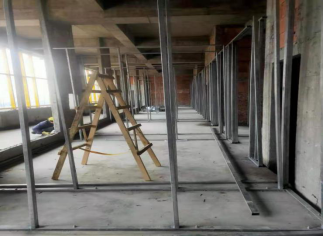

1)住院楼:屋面抹灰完成50%;8层地坪完成;强弱电井第二遍涂料腻子完成;卫生间基础处理完成。1层砌体完成60%;修补楼层洞口。

2)后勤楼:厨房水沟砌筑完成;楼层收边收口;

3)地下室:紫罗兰层厨房砖砌水沟完成;夹层非机动车处地坪完成。

2、设计进度

1)已对接确认密集档案柜做法。

3、商务进度

1)明年产值计划

2)招标技术要求范围外变更造价会确认

4、外联进度

无。

5、安全文明施工

1)检查1次,发现安全隐患3处,整改完3
