2019年1月14日至2019年1月20日施工进展情况如下:
1、施工进度
1)配电房砖砌体施工完成、生活区临时用水接通;
2)排水设施基本形成满足土方开挖阶段排水;
3)方格网测绘;
4)完成AB段支护桩桩位放线,Z1-Z70桩位放线;
5)钢筋班组进场,加工成品钢筋笼20个;

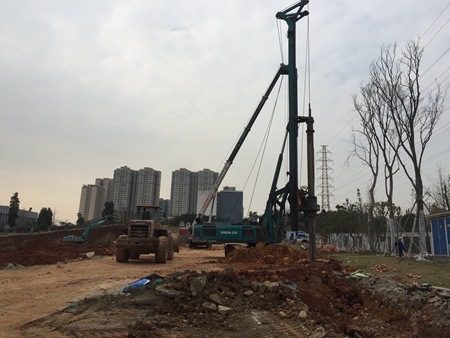

6)支护班组进场,完成AB段支护桩18根;

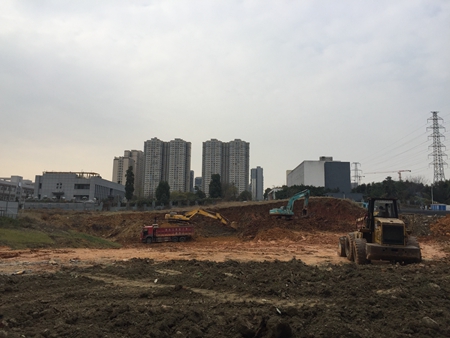

7)土方班组进场并外运渣土2.5万方;
8)土方作业区,临时钢筋加工区临电、临水布设完成。
2、设计进度
1)初设图纸正式稿已完成,且各参建单位含代理业主人居对初设正式稿流程已完成;
2) 初设报省建设厅资料行政文件已完成,技术文件计划于24日完成(缺失部分计划1月24日出正式图),资料基本准备齐全。
(供稿、摄影余谦)
