锦江院区一期工程项目建设进展简讯 (一百一十二)

2018年1月8日至2018年1月14日施工进展情况如下:

一、进度完成情况:

(1)土建

1、现场收尾工作

(2)安装

1、医技楼系统调试完成100%

2、住院楼系统调试完成100%

3、地下室系统调试完成100%

4、医技楼电气调试完成100%

5、住院楼电气调试完成100%

6、地下室电气调试完成100%

7、总坪调整井圈

(3)精装修

门诊:

气密门安装

医技楼一楼三楼遗漏高隔制作

住院楼:

气密门安装

紫罗兰层折叠门安装。

(4)防水

1、14#楼梯南侧2、3层小屋面防水完成100%;

2、出地下室顶板22#楼梯屋面防水实施完成100%;

3、消防水池防水完成100%;

4、污水处理池顶板及内壁防水施工完成100%;

5、住院楼南侧坡道防水完成100%;

6、制氧站、门卫室花池防水100%;

7、天然气管道吊洞后水沟防水施工完成100%。

(5)净化装修

1、医技楼负一层

中心供应室      打胶(完成85%)

急诊手术是      收边收口(完成85%)

2、三层IVF     打胶(完成100%)

3、医技楼五层 打胶(完成95%)

4、住院楼四层 CCU&PICU     收边收口(完成100%)

5、住院楼五层 打胶(完成95%)

6、住院楼十层 NICU      收边收口(完成100%)

7、医技楼屋面

蒸汽加湿器管道(完成950%)

屋面风管保温(100%)

8、住院楼12层      穿刺室新增设备带安装100%

住院楼13层    穿刺室新增设备带安装100%

住院楼14层    穿刺室新增设备带安装50%

住院楼15层    穿刺室新增设备带安装50%

(6)幕墙工程

1、医技楼
医技楼补片玻璃及开启扇全部完成100%;

成龙路口层采光顶不锈钢水槽、铝板安装完成100%;

制氧站、污水处理池外墙窗到场并安装完成100%;

25#出楼梯间出地下室顶板外立面装饰陶板完成100%;

密闭空间立面及锅炉房大踏步顶棚涂料完成100%;

幕墙勒脚石材完成60%
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%;
北立面脚手架拆除全部完成100%;

住院楼收口铝板完成100%;

屋面女儿墙铝板打胶完成100%;

施工电梯位置玻璃、开启扇、铝板等全部完成100%;

幕墙勒脚石材完成60%
3、玻璃栏板完成95%;

4、出屋面机房、楼梯间外墙窗、百叶到场并安装完成100%。

5、所有机房外墙部分防火封堵100%

(7)防火卷帘、防火门、超大防火门

地下室防火卷帘安装完成100%,防火卷帘正式电调试完成100%,增补一樘防火卷帘完成50%;

防火门修复补漆完成80%、补货防火门安装完成100%,剩余补货木质防火门到场并安装完成100%,防火门顺序器安装100%,防火门顺序器调整80%,防火门周边打胶50%;

(8)总平

东区        沥青面层施工,楼梯栏杆施工

南区        路沿石施工,苗木种植,沥青施工

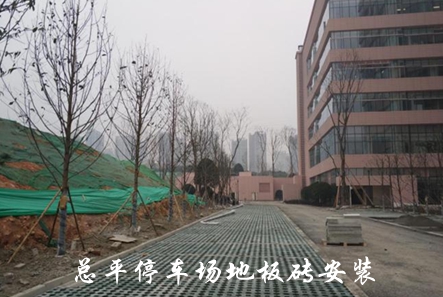

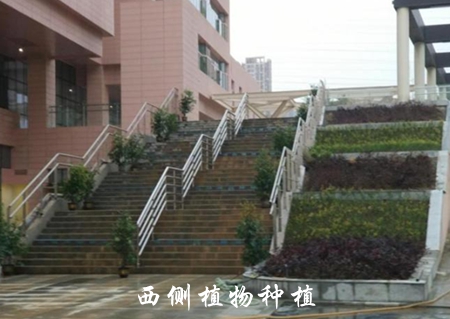

西区        边带施工、铺装施工,沥青面层施工

中庭        植物种植,种植土找平

北区        水沟施工、华西文化围墙施工,沥青施工,铺装施工

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现现场施工存在使用多孔插座,地下室车道雨棚电焊施工无三级动火作业许可,要求施工单位及时整改。现场周边围挡已拆除,工地现场处于开放状态,需加强安保工作,做好成品保护及现场防盗工作。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现医现场东侧石材等材料堆放凌乱,现场北侧原大门处凌乱,总平办公区外材料堆放凌乱,现场北侧、西侧道路未清理干净,各单位的收边收口工作进度缓慢,二装门框安装进度滞后、室内涂料未完成,要求相关单位采取措施加快施工进度。初验检查发现的问题,要求施工单位尽快派人完成整改,已整改完成的部分要做好收尾工作。(供稿 摄影 余谦)
