2017年12月25日至2017年12月31日施工进展情况如下:
一、进度完成情况:
(1)土建
1、现场收尾工作
(2)安装

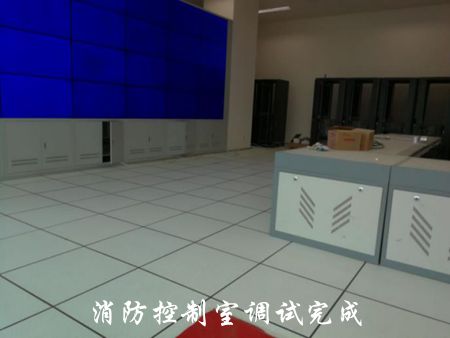

1、医技楼系统调试完成70%
2、住院楼系统调试完成70%
3、地下室系统调试完成70%
4、医技楼电气调试完成85%
5、住院楼电气调试完成85%
6、地下室电气调试完成85%
7、全层楼层通水完成100%
8、总坪调整井圈
(3)精装修
门诊:
通过质检验收(延后)
住院楼:
通过质检验收(延后)
(4)防水
1、14#楼梯南侧2、3层小屋面防水完成100%;
2、出地下室顶板22#楼梯屋面防水实施完成100%;
3、消防水池防水完成100%;
4、污水处理池顶板及内壁防水施工完成100%;
5、住院楼南侧坡道防水完成100%;
6、制氧站、门卫室花池防水100%;
7、天然气管道吊洞后水沟防水施工完成100%。
(5)净化装修
1、医技楼负一层
中心供应室 打胶(完成80%)
急诊手术是 收边收口(完成80%)
2、三层IVF
收边收口(完成100%)
3、医技楼五层
收边收口(完成95%)
4、住院楼四层 CCU&PICU
收边收口(完成100%)
5、住院楼五层
收边收口(完成100%)
6、住院楼十层 NICU
收边收口(完成100%)
7、医技楼屋面
蒸汽加湿器(完成100%)
屋面风管保温(100%)
8、医技楼管井 管井内主管打压、吹扫、补漏100%
住院楼医气管井 管道试压、补漏100%
医气管井 系统调试50%
(6)幕墙工程
1、医技楼
医技楼补片玻璃及开启扇全部完成100%;
成龙路口层采光顶不锈钢水槽、铝板安装完成100%;
制氧站、污水处理池外墙窗到场并安装完成100%;
25#出楼梯间出地下室顶板外立面装饰陶板完成100%;
密闭空间立面及锅炉房大踏步顶棚涂料完成100%;
幕墙勒脚石材完成60%
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%;
北立面脚手架拆除全部完成100%;
住院楼收口铝板完成100%;
屋面女儿墙铝板打胶完成100%;
施工电梯位置玻璃、开启扇、铝板等全部完成100%;
幕墙勒脚石材完成60%
3、玻璃栏板完成95%;
4、出屋面机房、楼梯间外墙窗、百叶到场并安装完成100%。
5、所有机房外墙部分防火封堵100%
(7)防火卷帘、防火门、超大防火门
地下室防火卷帘安装完成100%,防火卷帘正式电调试完成100%,增补一樘防火卷帘完成50%;
防火门修复补漆完成80%、补货防火门安装完成100%,剩余补货木质防火门到场并安装完成100%,防火门顺序器安装100%,防火门顺序器调整80%,防火门周边打胶50%;
(8)总平
东区 沥青面层施工,楼梯栏杆施工
南区 路沿石施工,苗木种植,沥青施工
西区 边带施工、铺装施工,沥青面层施工
中庭 植物种植,种植土找平
北区 水沟施工、华西文化围墙施工,沥青施工,铺装施工
二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现工人高空作业未系安全带,进入工地的部分工人未戴安全帽,,要求施工单位及时整改。(摄影 供稿 余谦)
