后勤管理部 部门动态详细

锦江院区一期工程项目建设进展简讯 (七十四)

2017年4月10日至2017年4月16日施工进展情况如下:

一、进度完成情况:

(1)土建

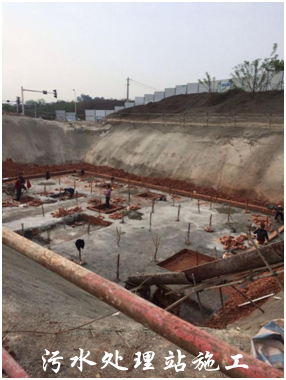

医技楼天井施工完成30%,地下室负二层设备机房施工完成40%,地下室负二层机房新增设备基础二施工完成100%,化粪池砼浇筑施工完成100%,公共厕所施工完成40%,污水处理池捡底施工完成100%。

(2)安装

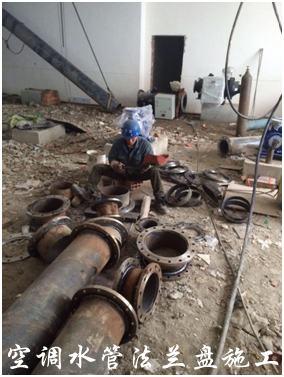

配合二装更改调节各安装点位,不锈钢水表开始安装,四层冷凝水配管完成100%,卧柜空调安装就位累计115台。水井地漏开始安装,跟随土建管道井吊洞进度调整套管,南面总坪管网完成95%。负一层除机房外的综合支架制作安装及空调水管安装至90%,已到强电落地柜安装。门诊紫罗兰层排水主管完成95%,东面总坪管网完成100%,紫罗兰层不锈钢给水管主管完成60%。

(3)精装修

门诊:

油工:地下一层二层自动扶梯乳胶漆收口完成。1、2、3、4层二遍灰完成90%,护士站腻子施工完成60%。

木工:一楼三楼护士站封板完成。地下一层窗帘盒制作完成。3层水管包柱楼梯间包柱开始施工。厕所洗手台架子制作安装完成80%,封板完成60%;厕所门套制作安装完成50%。

瓦工:1/2/3/4楼梯间地砖粘贴。4层卫生间开始收尾。五楼卫生间完成收尾。过道收尾。

焊工:5层转换层开始施工。

铝扣板:3层主龙骨完成,2层安装边线。

矿棉板:施工楼梯前室边龙骨。1层3层开始次龙骨施工。

成品高隔玻璃龙骨安装完成60%;

住院楼:

瓦工:15楼14楼2楼4楼瓷砖收尾。

木工:已经移交的楼层窗帘盒收口完成80%。14层15层7层9层电梯吊顶完成90%。

油工二遍灰1到3,14,15,7,8整体完成90%。

移交的楼层铝扣板打吊筋上主龙骨边角全部完成。

移交的楼层矿棉板主龙骨全部完成。

楼梯间地砖施工。

(4)电梯

1、DT5~10号电梯完成95%。

2、DT22/27/29/31号电梯施工完成25%。

3、DT18/19/24/28/35号电梯调试。

(5)防水

1、天井小屋面已完成防水施工。

(6)净化装修

1、医技楼三层IVF风管吊装本周完成800平米,墙面钢骨架本周完成此施工,墙面龙骨本周完成此施工。

2、医技楼五层手术室风管吊装本周完成5间手术室内的送回风管安装,完成2000平米的保温棉安装。墙面龙骨、埃特板施工本周完成此施工,强电顶面配管本周完成80%的顶面线管配管,完成10间手术室的线管配管,弱电桥架本周完成剩余桥架安装及收尾,完成墙面线管配管及收尾,弱电顶面配管本周完成800米,手术室骨架本周完成柜体安装;手术室窗帘盒挡板,开始制作窗帘盒。

3、住院楼四层CCU&PICU风管保温本周完成至80%;弱电桥架本周完成剩余工作量;墙面埃特板施工本周完成此施工。

4、住院楼五层ICU风管保温本周完成300平米的保温棉安装及200平米的铝板安装;弱电桥架本周完成剩余工作量;弱电线管本周完成300米;窗帘盒挡板本周完成此工作,开始制作铝塑板窗帘盒;墙面埃特板施工本周完成此施工;不锈钢给水管本周完成此施工及打压试验。

5、住院楼六层产科手术室电解钢板骨架完成6间手术室骨架收尾工作。(完成)

6、住院楼十层NICU风管吊装本周完成300平米风管吊装及300平米保温工作;墙面龙骨施工本周完成收尾工作;墙面埃特板施工本周完成800平米安装;窗帘盒挡板本周完成此工作,开始制作铝塑板窗帘盒;不锈钢给水管本周完成200米;弱电桥架本周完成200米。

9、住院楼十一楼走廊至房间支管安装完成100%。

10、住院楼1-15楼  护士站压力表箱安装完成50%。

11、住院楼地下二层至十五层   立管管道制作安装、焊接完成50%。

12、住院楼九层新增压缩空气管网完成100%(因九层气体管道为增加管道,未到货)。

13、住院楼九层新增笑气管网完成100%(因九层气体管道为增加管道,未到货)。

14、紫楼兰层支架制作安装完成100%。

(7)幕墙工程

1、材料到场情况:住楼楼玻璃到场600㎡,住院楼铝板到场1500㎡,穹顶外层玻璃到场600㎡。

2、医技楼东立面吊顶铝板安装完成(格栅除外);陶板包柱镀铝锌板安装完成,陶板安装70%,玻璃安装70%(窗扇除外)(未完成,陶板加工技术问题)。

3、医技楼西立面铝单板安装70%,烟道井镀铝锌板安装完成。

4、医技楼C区南立面楼梯间玻璃安装30%。

5、天井4-6陶板挂件30%。

6、住院楼东立面2-7层陶板安装90%,屋架层后置埋件安装完成。

7、住院楼西立面2-7层陶板安装90%,一层玻璃龙骨安装完成。

8、住院楼南立面陶板安装90%。

9、住院楼北立面1-7层外架搭设完成,8-15层烤漆钢板安装完成,玻璃安装50%。

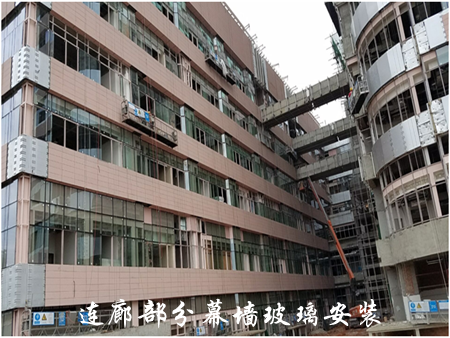

10、连廊陶板龙骨安装完成,满焊完成,镀铝锌板50%。

11、圆穹顶外层玻璃安装20%。

(8)防火卷帘、防火门、超大防火门

1、一楼挂方穹顶处帘布安装完成。

2、天井1、4、6天井卷帘上架、端板、卷轴试装完成。

(9)总平

1、屋面种植土回填找平100%、管道施工完成100%、铺装施工完成50%。

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现B区一层水电安装班组看守成品材料人员房间违规私拉乱接电线,医技楼天井各层临边防护密目网未及时封闭,医技楼和住院楼连廊局部水平防护缺失,已督促责任单位进行整改。楼层内临时用电存在多孔插座、长排插座、开关箱无防护门,个别开关箱没达到一机一闸,个别电梯井防护门缺失和未关闭,现场存在施工作业人员未佩戴安全帽现象,要求施工单位及时处理。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现A、B区地下室顶板上以及脚手架底部建渣、垃圾、生活垃圾未清理干净,要求施工单位及时清理。变配电配电房内安装的接地扁钢安装存在问题,搭接倍数不满足规范要求,圆穹顶安装玻璃时破坏了部分防火涂料,要求施工单位及时处理。

(供稿 摄影 余谦)


  • 华西第二医院服务号

  • 华西第二医院订阅号

  • 华西第二医院微博

  • 华西第二医院抖音
