2017年6月19日至2017年6月26日施工进展情况如下:
一、进度完成情况:
(1)土建
1、地下室负二层腻子施工完成70%。
(2)安装
1、医技楼层风机房风管配管完成90%
2、医技楼一至五层风管保温补烂
3、医技楼五层水管保温完成70%;
4、住院楼四,五,六层风管保温收边补烂
5、住院楼无管井门管道保温工作;
6、地下室紫罗兰层CD区保温完成95%;
7、地下室紫罗兰层AB区保温完成95%;
8、地下室E区室内保温完成95%;
9、地下室吊柜安装;
10、地下室吊装区域风管安装。
11、主机房管道安装;
12、医技楼四五层电气穿线完成95%;
13、根据最新版本图纸配合二装检查、调整改动配管及线盒;
14、电井电缆完成70%
15、一层至五层电缆接头完成40%
16、住院楼楼梯间应急穿线。
17、根据最新版本图纸配合二装检查、调整改动配管及线盒。
18、移交二装楼层的风机盘管穿线接线
19、电梯机房换气扇接电、照明点亮
20、地下室住院楼地下室电气穿线完成50%;
21、地下室配电房等电位底盒安装
22、地下室紫罗兰层二装区域电气配管完成95%
23、医技楼井道阀门水表安装施工;图纸增加点位安装施工
24、住院楼排水灌水试验清漏堵漏;配合其他单位整改点位
25、地下室压力排水完成90%
26、西面总坪完成65%
(3)精装修
门诊:
医疗街铝板封板完成1层3层。(大面完成)
圆弧石材入场。
收边收口石材入场。(大面完成)
镜子全部安装完成。
铝板板封板收尾完成30%。
紫罗兰层地砖完成60%。
地下二层墙面砖开始施工。
三层护士站封板完成。

窗台板人造石5楼开始施工。
楼梯砖踢脚线三角板收尾完成30%。
LED钢架开始打磨施工。
住院楼:
住院楼1楼2楼3楼7楼8楼9楼完成护士站封板。
窗台石整体完成80%。
病房柜子完成1到3楼
高隔断骨架全部完成。
收边收口石材入场。
(4)电梯
1、DT25/26/30/37号电梯完成60%
2、DT22/27/29/31号电梯施工完成90%
3、DT13/23/11/12电梯安装完成75%
(5)防水
1、12层卫生间第二道防水未完成;
2、医技楼西立面地下室顶板华西清理完成,第一道防水完成、第二道未完成;
3、紫罗兰层卫生间清理完成,防水完成95%;
4、住院楼水管井防水完成90%;
5、医技楼屋面吊篮配重位置,华西未清理完成,防水待施工;
(6)净化装修
1、负一层:
中心供应室自流平施工 完成20%
中心供应室强弱电电线电缆放线 完成100%
2、负一层:
中心供应室 无机预涂板吊顶(中心供应室) 完成100%
中心供应室 无机预涂板吊顶(辅房) 完成10%
中心供应室 自流平施工 完成10%
中心供应室 门体安装完成100%
3、一层配液中心
无机预涂板吊顶(配液中心)
空调水路(完成50%)
强电电线电缆放线
无机预涂板吊顶(辅房)
门体安装
4、三层
电解钢板安装(辅房完成50%) 完成100%
电解钢板安装(辅房完成50%) 完成10%
墙面装饰面层安装(走道) 完成100%
门体安装 完成100%
电气系统及控制柜安装(辅房) 完成100%
空调水路(完成25%) 完成100%
空调水路(完成25%) 完成10%
无机预涂板吊顶(走道3) 完成100%
强弱电电线电缆放线(完成25%) 完成100%
强弱电电线电缆放线(完成25%) 完成10%
手术室柜体安装(辅房) 完成10%
手术室柜体安装(手术室) 完成100%
5、医技楼五层
电解钢板安装(5间)除45号 完成100%
电解钢板安装(2间)除45号 完成10%
墙面装饰面层安装(38-42号手术室走道) 完成100%
无机预涂板及铝扣板吊顶(19-27号手术室走道) 完成10%
手术室柜体安装(11间) 完成100%
强弱电电线电缆放线(完成50%) 完成100%
空调水路(完成16%) 完成100%
自流平施工(12间手术室及相邻走廊) 完成100%
抗菌涂料(1号中庭旁) 完成100%
电气系统及控制柜安装(完成16%) 完成100%
门体安装(24间手术室及辅房手动门) 完成100%
门体安装门体安装(24间手术室自动门) 完成10%
无机预涂板及铝扣板吊顶(1-10号手术室走道) 完成100%
抗菌涂料(辅房区) 完成10%
电气系统及控制柜安装(完成16%) 完成10%
住院楼四层 CCU&PICU
强弱电电线电缆放线(完成20%) 完成100%
自流平施工 完成10%
空调水路(完成30%) 完成100%
空调水路(完成40%) 完成10%
电气系统及控制柜安装(完成16%) 完成100%
电气系统及控制柜安装(完成16%) 完成10%
无机预涂板吊顶(开放性病房) 完成10%
无机预涂板吊顶(过道) 完成100%
住院楼五层
强弱电电线电缆放线(完成20%) 完成100%
电气系统及控制柜安装(完成16%) 完成100%
电气系统及控制柜安装(完成16%) 完成10%
门体安装 完成10%
自流平施工 完成10%
无机预涂板吊顶(过道) 完成100%
空调水路(完成30%) 完成10%
空调水路(完成30%) 完成100%
住院楼十层 NICU
墙面装饰面层安装(5间病房) 完成100%
强弱电电线电缆放线(完成16%) 完成100%
强弱电电线电缆放线(完成20%) 完成10%
无机预涂板吊顶(开放性病房) 完成100%
无机预涂板吊顶(过道) 完成10%
墙面装饰面层安装(5间病房) 完成10%
门体安装(5间病房自动门) 完成100%
门体安装(5间病房自动门) 完成10%
电气系统及控制柜安装(完成20%) 完成100%
电气系统及控制柜安装(完成20%) 完成10%
空调水路(完成25%) 完成10%
空调水路(完成25%) 完成100%
住院楼
住院楼 住院楼三层 设备带铜管焊接100%
住院楼十层 铜球阀焊接100%
住院楼1-15层 走廊、房间管道试压50%
医技楼
门诊医技楼五层手术室
房间管道制作安装30%
门诊医技楼五层手术室
走廊管道制作安装100%
医技楼三层IVF 走廊管道制作安装70%
紫罗兰-5层 走廊、房间管道试压50%
(7)幕墙工程
1、医技楼
收尾玻璃安装完成,开启扇安装完成80%,吊篮拆除滞后;
2、天井
非防火卷帘立面收尾面层安装完成,吊篮未全部拆除;
防火卷帘立面陶板龙骨安装及满焊,背板及挂件安装,陶板安装完成,吊篮未拆除(因天井增加防火卷帘检修口);
3、住院楼
收尾固定玻璃安装完成95%,施工电梯位置不具备工作面
北立面1-6层背板及打胶完成、挂件安装完成,玻璃安装完成80%、陶板完成40%,1-3层土建窗台板漏做,待
完成后方具备施工条件;
4、住院楼屋架龙骨氟碳漆完成100%,格栅安装完成90%,陶板及铝板安装80%
(8)防火卷帘、防火门、超大防火门
1-5层折叠提升防火卷帘安装及调试完成100%;
1、4、5层双轨双帘安装完成40%;
圆穹顶2-5层提升门帘布调试完成、包厢安装完成;
净化区剩余5樘卷帘安装3樘,3樘提升门上架、搭架、导轨、卷轴等完成,已下单,等帘布到场挂帘布。
(9)总平

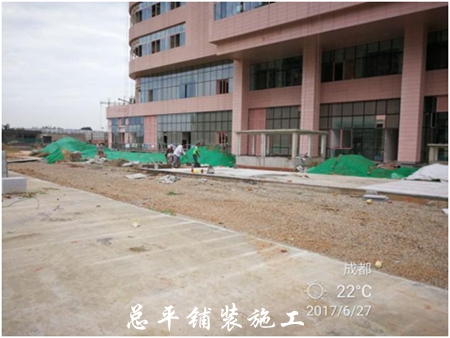

1、人员及材料情况 :东区铺装完成50%、屋面卵石到场
2、屋面卵石铺设
3、东侧顶板钢筋加强砼浇筑100%、东区水稳层施工
二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现仍有工人在楼层内过夜,要求尽快将楼层内居住的施工人员清理出场,确保现场安全。
三、本周组织各参建单位对现场的施工质量作了全面检查,发现部分桥架尚未接地及安装盖板,消防喷淋管网未试压,二装已经封板,要求EPC牵头单位及时进行协调处理,调整二装封板顺序。部分吊顶内的二次电气配管有脱落、配管不到位、管道及风管保温破损未修复等现象,幕墙圆弧玻璃安装进度严重滞后,吊篮拆除缓慢,要求施工单位按规范要求及时进行整改。(供稿摄影 余谦)
