锦江院区一期工程项目建设进展简讯 (一百零八)

2017年12月11日至2017年12月17日施工进展情况如下:

一、进度完成情况:

(1)土建

1、现场收尾工作

(2)安装

1、医技楼系统调试完成70%

2、住院楼系统调试完成70%

3、地下室系统调试完成70%

4、医技楼电气调试完成85%

5、住院楼电气调试完成85%

6、地下室电气调试完成85%

7、全层楼层通水完成100%

8、总坪调整井圈

(3)精装修

门诊:

通过五方验收

住院楼:

通过五方验收

(4)防水

1、14#楼梯南侧2、3层小屋面防水完成100%;

2、出地下室顶板22#楼梯屋面防水实施完成100%;

3、消防水池防水完成100%;

4、污水处理池顶板及内壁防水施工完成100%;

5、住院楼南侧坡道防水完成100%;

6、制氧站、门卫室花池防水100%;

7、天然气管道吊洞后水沟防水施工完成100%。

(5)净化装修

1、医技楼负一层

中心供应室      收边收口(完成80%)

急诊手术是      安装自动门(100%)

2、三层IVF

橡胶地板(完成100%)

收边收口(完成80%)

3、医技楼五层

收边收口(完成90%)

4、住院楼四层 CCU&PICU

收边收口(完成90%)

5、住院楼五层

收边收口(完成90%)

6、住院楼十层 NICU

收边收口(完成90%)

7、医技楼屋面

空调水路(完成80%)

屋面风管保温(85%)

8、医技楼管井内主管打压、吹扫、补漏100%

门诊楼医技楼管井内主管打压、吹扫、补漏50%

医技楼四层      超声介入室      废气管道制作定位安装100%

(6)幕墙工程
1、医技楼
医技楼补片玻璃及开启扇全部完成100%;

成龙路口层采光顶不锈钢水槽、铝板安装完成100%;

制氧站、污水处理池外墙窗到场并安装完成100%;

25#出楼梯间出地下室顶板外立面装饰陶板完成100%;

密闭空间立面及锅炉房大踏步顶棚涂料完成100%;
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%;
北立面脚手架拆除全部完成100%;

住院楼收口铝板完成100%;

屋面女儿墙铝板打胶完成100%;

施工电梯位置玻璃、开启扇、铝板等全部完成100%;
3、玻璃栏板完成95%;

4、出屋面机房、楼梯间外墙窗、百叶到场并安装完成100%。

5、所有机房外墙部分防火封堵100%

(7)防火卷帘、防火门、超大防火门

地下室防火卷帘安装完成100%,防火卷帘正式电调试完成100%;

防火门修复补漆完成100%、补货防火门安装完成100%,剩余补货木质防火门到场并安装完成100%;

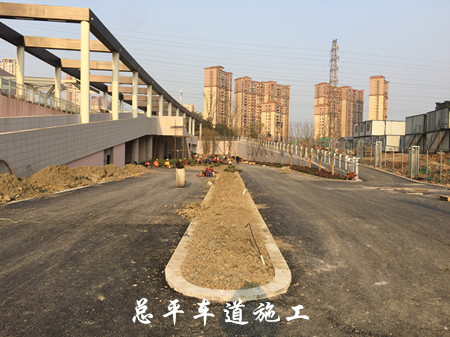

(8)总平

东区        植物种植,沥青施工 施工完毕

南区        路沿石施工,苗木种植,沥青施工    正在施工中

西区        边带施工、铺装施工,沥青施工       施工完毕

中庭        植物种植,种植土找平     施工完毕

北区        水沟施工、华西文化围墙施工,沥青施工  正在施工中

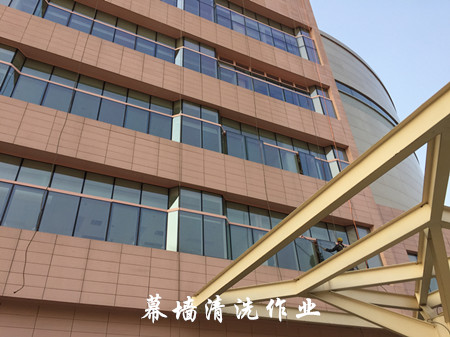

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现现场部分井口水平防护缺失、损坏;总平施工配电箱上无标示标牌,存在乱拉乱接现象,配电柜无防雨措施,搭接线路不符合要求;幕墙清洗蜘蛛人安全带未拴在安全绳上,要求施工单位及时整改。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现部分桥架、管道、风管支架间距过大,不满足规范要求;各单位的收边收口工作进度缓慢,要求相关单位采取措施加快施工进度,部分设备、配电箱、配电柜、管道防雷接地未完成,部分存在质量问题,要求施工单位及时派人进行整改。(供稿摄影余谦)
