锦江院区一期工程项目建设进展简讯 (七十六)

2017年4月24日至2017年4月30日施工进展情况如下:

一、进度完成情况:

(1)土建

医技楼天井施工完成50%,地下室负二层设备机房施工完成50%,公共厕所施工完成60%,污水处理池筏板钢筋绑扎完成100%。

(2)安装

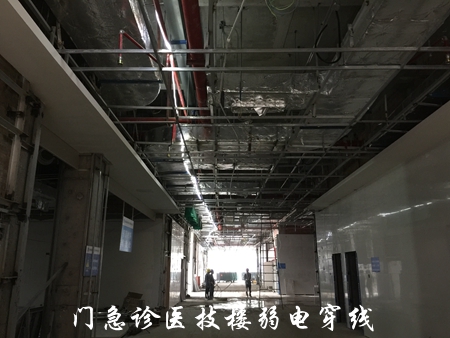

三层风管接下支管、下支管保温,一层风管接下支管、下支管保温,五层冷凝水配管完成30%,二层C、D区风管碰头,卧柜空调安装就位累计130台,走道排烟口修洞,东面总坪电井完成100%,住院楼12、13层风管碰头,漏光实验,已到强电落地柜安装;水表阀门开始安装,地下一层不锈钢给水管主管完成80%,紫罗兰层不锈钢给水管主管完成95%。

(3)精装修

门诊:

焊工:5F焊接转换层完成30%,一层焊接转换层完成30%,紫罗兰层焊接转换层完成15%。焊接挡烟垂壁钢架基层完成20%。

木工:5层窗帘盒收尾完成,2层GRG制作完成60%。2号中庭5层石膏板转换完成。紫罗兰层开始制作窗帘盒。

泥工:粘贴楼梯间地砖,2层3层过道墙面砖。

铝板:2号中庭5层侧面铝板安装完成。

矿棉板:2层3层矿棉板基层龙骨烤漆龙骨安装完成。

油漆:新开线槽重新批腻子完成。楼梯间刷漆补防火门边。

不锈钢:电梯开关,卫生间门套材料进场。

住院楼:

瓦工:15楼14楼2楼4楼瓷砖收尾。

木工:窗帘盒幕墙收口已经移交的楼层幕墙已经施工完成的地方完成90%。

14层15层7层9层电梯吊顶完成100%。

油工二遍灰1到3,14,15,7,8整体完成100%。

铝扣板12楼13楼层打吊筋上主龙骨边角开始。

矿棉板12楼13楼主龙骨全部完成。

楼梯间地砖施工30%。

(4)电梯

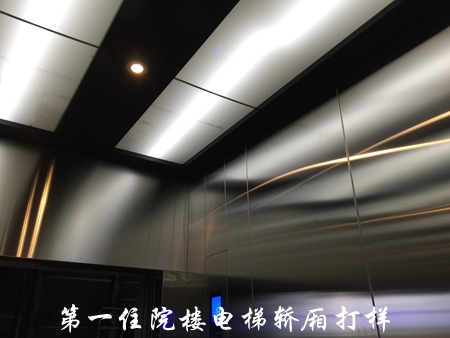

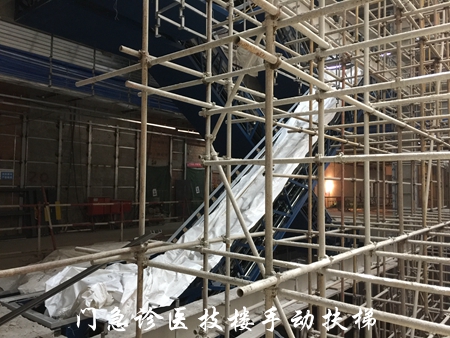

1、DT5~10号电梯完成95%

2、DT22/27/29/31号电梯施工完成35%

3、DT18/19/24/28/35号电梯调试

4、DT13/23/11/12电梯安装完成20%

(5)防水

1、天井防水施工完成,天井小屋面防水完成80%,剩余4#天井2层小屋面,华西需女儿墙立面抹灰完成、幕墙镀铝锌钢板拆除完成后,防水上翻施工。

(6)净化装修

医技楼:

1、负一层中心供应室风管吊装本周完成300平米

2、三层IVF风管吊装本周完成可施工区域;墙面钢骨架完成1间辅房骨架;墙面龙骨完成100平米。

3、五层手术室风管吊装本周完5间手术室内的送回风管安装;风管保温本周完成300平米的保温棉安装;强电顶面配管本周完成80%的顶面线管配管;本周完成5间手术室的线管配管;弱电顶面配管本周完成400米;手术室本周完成5间手术室墙面电解钢板安装;铅防护手术室本周完成铅板铺设;手术室窗帘盒本周完成100米。(上周吊塔位置调整,暂缓供货)

4、四层CCU&PICU风管保温本周完成至95%

5、紫罗兰层走廊管道安装完成100%

6、门诊医技楼五层手术室支架制作安装20%

住院楼:

1、五层ICU本周完成200平米的保温棉安装;弱电线管本周完成100米;窗帘盒挡板本周完成可施工区域。

2、六层产科手术室线管桥架完成50%线管桥架;

3、十层NICU风管吊装本周完成100平米风管保温;墙面埃特板施工本周完成500平米;窗帘盒挡板本周铝塑板窗帘盒50米;不锈钢给水管本周完成100米;

4、十层NICU电桥架本周完成。

5、地下二层至十五层立管管道制作安装、焊接完成100%

6、九层新增压缩空气管网完成100%、新增笑气管网完成100%

7、九、十一、十二层管道标识粘贴完成100%

8、住院楼五层ICU支架制作安装50%

(7)幕墙工程

1、铝单板到场800㎡,医技楼陶板到场3000㎡,玻璃进场1000㎡(1、按计划先后顺序到场  2、剩余陶板陆续发往现场,陶管最后到场,弧形陶板第一批医技楼、住院楼已到场。3、天井玻璃计划在本月15日前全部到齐)

2、医技楼:

东立面阳角陶板安装完成60%(陶板切割问题,争取下周完成。)

西立面铝单板灯槽安装完成,玻璃安装完成80%(翻窗除外),耐候胶完成

C区南立面铝单板完成70%(楼梯间除外)耐候胶完成

北立面耐候胶完成90%。

3、天井:

3#天井玻璃玻璃安装50%(局部位置玻璃无法安装,且运距较长,导致玻璃安装进度慢)

4、住院楼:

东立面顶层龙骨安装完成70%。

西立面铝单板安装完成8-15层。

南立面玻璃安装8-15层安装完成60%(翻窗除外);顶部龙骨加工完成60%。

北立面陶板龙骨1-7层加工完成60%。

5、圆穹顶

圆穹顶外层玻璃补片下单

(8)防火卷帘、防火门、超大防火门

1、2层圆穹顶底架

2、4层圆穹顶导轨

3、5层圆穹顶上架

4、5层方穹顶完成5层一个立面卷帘

6、天井4#天一跨卷帘导轨、上架、底架试安装

(9)总平

1、屋面线管开槽确认、屋面水沟砌筑抹灰完成100%

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现楼层内存在临边防护缺失,洞口防护不严,电梯安装施工时电梯井道口未防护,楼梯施工楼梯栏杆提前拆除未封闭防护,存在施工人员未戴安全帽现象;有二级配电箱私拉乱接,未达到一机一闸接线;部分配电箱无巡检记录,存在使用长排插座、多孔插座的现象;楼层内电源线凌乱;照明不足、照明线路脱落等问题,要求加强工人安全管理。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现部分裸土未进行防尘覆盖,整个现场凌乱材料堆放无序,建筑垃圾未及时清运,楼层内建渣未及时清理,室内扬尘大,材料堆放区、加工区规划不合理,地下室积水未清,要求施工单位及时处理。

(供稿 摄影 余谦)
