锦江院区一期工程项目建设进展简讯 (一百零七)

2017年12月4日至2017年12月10日施工进展情况如下:

一、进度完成情况:

(1)土建

1、现场收尾工作

(2)安装

1、医技楼系统调试完成50%

2、住院楼系统调试完成50%

3、地下室系统调试完成50%

4、医技楼电气调试完成80%

5、住院楼电气调试完成80%

6、地下室电气调试完成80%

7、全层楼层通水

8、总坪调整井圈

(3)精装修

门诊:

通过质检验收

住院楼:

通过质检验收

(4)防水

1、14#楼梯南侧2、3层小屋面防水完成100%;

2、出地下室顶板22#楼梯屋面防水实施完成100%;

3、消防水池防水完成100%;

4、污水处理池顶板及内壁防水施工完成100%;

5、住院楼南侧坡道防水完成100%;

6、制氧站、门卫室花池防水100%;

7、天然气管道吊洞后水沟防水施工完成100%。

(5)净化装修

1、医技楼负一层

中心供应室收边收口(完成80%)

急诊手术是安装自动门(100%)

2、三层IVF

打胶(完成30%)

自动门(完成100%)

3、医技楼五层

不锈钢防撞带(完成100%)

打胶(完成30%)

4、住院楼四层CCU&PICU

收边收口(完成80%)

5、住院楼五层

收边收口(完成100%)

6、住院楼十层NICU

打胶(完成30%)

7、医技楼屋面

空调水路(完成80%)

屋面风管保温(25%)

8、住院楼管井内主管打压、吹扫、补漏100%

医技楼管井内主管打压、吹扫、补漏50%

(6)幕墙工程

1、医技楼
医技楼补片玻璃及开启扇全部完成95%;

成龙路口层采光顶不锈钢水槽、铝板安装完成90%;

制氧站、污水处理池外墙窗到场并安装完成90%;

25#出楼梯间出地下室顶板外立面装饰陶板完成100%;

密闭空间立面及锅炉房大踏步顶棚涂料完成100%;
2、住院楼
收尾固定玻璃安装完成100%,圆弧玻璃安装完成100%,圆弧开启扇完成100%;
北立面脚手架拆除全部完成90%;

住院楼收口铝板完成100%;

屋面女儿墙铝板打胶完成100%;

施工电梯位置玻璃、开启扇、铝板等全部完成100%;
3玻璃栏板完成90%;

4、出屋面机房、楼梯间外墙窗、百叶到场并安装完成95%。

5、所有机房外墙部分防火封堵95%

(7)防火卷帘、防火门、超大防火门

地下室防火卷帘安装完成100%,防火卷帘正式电调试完成100%;

防火门修复补漆完成100%、补货防火门安装完成100%,剩余补货木质防火门到场并安装完成100%;

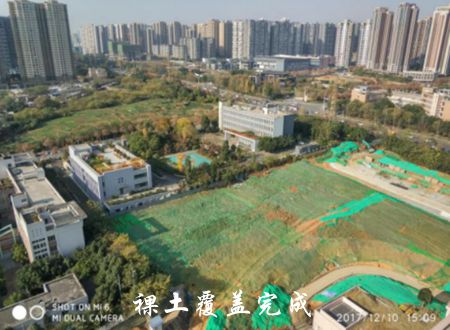

(8)总平

东区植物种植,种植土找平

南区路沿石施工,苗木种植

西区边带施工、铺装施工

中庭植物种植,种植土找平

北区水沟施工、华西文化围墙施工

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现氧气、乙炔在作业过程中存在安全隐患,无动火申请、安全距离不够、罐体无回火阀、气带使用不符合规范要求,总坪管道井安全防护破坏了未及时恢复,围墙围挡被破坏后未及时恢复;新进场特种人员无特种人员操作证临电使用不规范,三级配电箱接线不规范,使用长排插座的电线无插头,且采用长排插座串联,要求施工单位尽快整改。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现室外总坪管网部分存在被淤泥堵塞、倒灌等现象,施工过程中各分包单位要进行自检,检查质量缺陷,要加大人员投入整改并完善有缺陷的部分。弱电门禁新开洞口、华西临电点位修补后与墙面色差过大影响观感,楼层内二装、幕墙单位收边收口未完成,要求相关单位加快施工速度。(供稿摄影余谦)
