锦江院区一期工程项目建设进展简讯 (八十一)

2017年5月29日至2017年6月4日施工进展情况如下:

一、进度完成情况:

(1)土建

污水处理池地上部分钢筋绑扎完成100%,模板搭设完成70%。

(2)安装

1、医技楼2层风机房风管配管完成60%

2、医技楼五层CD区保温安装完成100%

3、医技楼空调机房配管安装完成100%;

4、住院楼四,五,六层风管保温完成80%

5、住院楼无管井门管道保温工作;

6、住院楼紫罗兰层CD区保温完成70%;

7、紫罗兰层AB区保温完成70%;

8、地下室E区室内保温完成70%;

9、地下室吊柜安装;

10、地下室吊装区域风管安装。

11、主机房管道安装;

12、医技楼四五层电气穿线完成70%;

13、医技楼根据最新版本图纸配合二装检查、调整改动配管及线盒;

14、医技楼电井电缆完成30%

15、医技楼一层至五层水平电缆完成100%

16、住院楼楼梯间应急穿线。

17、住院楼根据最新版本图纸配合二装检查、调整改动配管及线盒。

18、住院楼移交二装楼层的风机盘管穿线接线

19、住院楼电梯机房换气扇接电、照明点亮

20、住院楼地下室电气穿线完成20%;

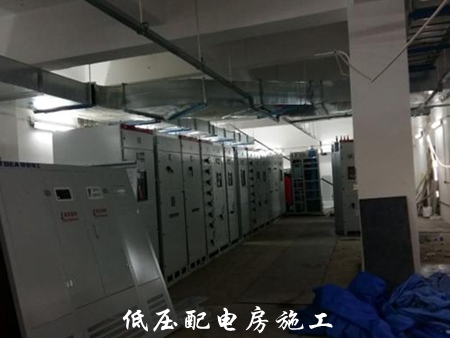

21、配电房等电位底盒安装

22、紫罗兰层二装区域电气配管完成70%

23、医技楼井道阀门水表安装施工;

24、医技楼图纸增加点位安装施工

25、地下室压力排水完成75%

26、西面总坪完成50%

(3)精装修

门诊:

木工:一到五层大面石膏板封板全部完成。紫罗兰层石膏板封板完成30%。

瓦工:楼梯间贴砖全部完成。紫罗兰层贴砖大面全部完成。

油工:四层喷刷乳胶漆底漆全部完成。准备开始喷刷二层乳胶漆底漆。

楼梯间栏杆全部完成。

2号中庭铝板大面全部完成。1号中庭铝板大面全部完成。

石材干挂一楼收尾完成50%。四层大面干挂全部完成。

一层三层天花铝单板开始封板。

矿棉板烤漆龙骨医技楼四楼完成。

铝扣板5楼开始封板。

住院楼:

木工:7,8,9层电梯厅护士站封板完成80%。

矿棉板:1到3层安装烤漆龙骨完成80%。

1号楼梯间贴砖全部完成。

2楼3楼喷刷乳胶漆底漆全部完成。

铝扣板吊顶封板大面全部完成。

电梯厅门套基层6到10 全部完成。

(4)电梯

1、DT25/26/30/37号电梯完成30%

2、DT22/27/29/31号电梯施工完成60%

3、DT13/23/11/12电梯安装完成45%

(5)防水

1、东立面2#塔吊紫罗兰混凝土完成,华西开孔排水,防水完成。

2、医技楼水管井防水完成90%。

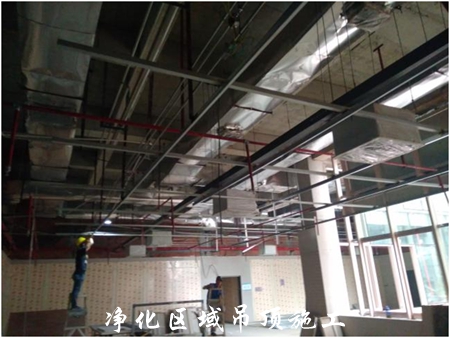

(6)净化装修

1、负一层中心供应室墙面装饰面层安装完成100%安装;空调机组完成100%安装(甲供设备未到货)

2、一层配液中心墙面装饰面层安装  完成70%安装;空调机组完成100%安装

3、三层IVF电解钢板安装完成100%安装;墙面装饰基层安装(走道)完成100%;空调机组进场、安装完成100%;无机预涂板吊顶(走道1)完成100%

4、五层手术部电解钢板安装完成100%;手术室柜体安装完成100%;给水施工(D区主管)完成100%;无机预涂板及铝扣板吊顶(辅房)完成100%;抗菌涂料(5号天井旁)完成100%

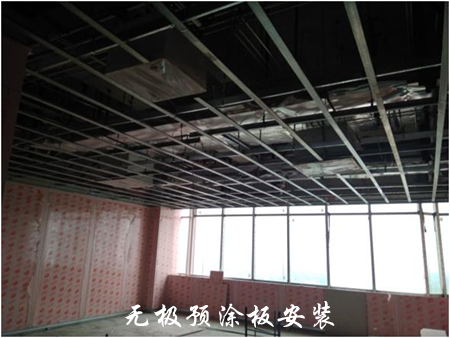

5、四层CCU&PICU墙面装饰面层安装(走道)完成100% ;给水施工(主管)完成100%;无机预涂板吊顶(辅房)完成100%

6、五层ICU墙面装饰面层安装(玻璃隔断完成)完成100%;强弱电电线电缆放线完成100%;无机预涂板吊顶(普通病房)完成100%

7、六层产科电解钢板安装(6间手术室)完成100%;强弱电电线电缆放线完成100%

8、十层NICU墙面装饰基层安装(15间病房)完成100%;墙面装饰面层安装(过道)完成100%;强弱电电线电缆放线(完成50%)完成100%;给水施工(主管完成20%)完成100%;无机预涂板吊顶(辅房)完成100%;门体安装(手动门)完成100%(手动门未到,电动门提前进场)

9、住院楼四层CCU走廊管道制作安装100%;住院楼十层NICU走廊管道制作安装100%;住院楼一层设备带安装80%;住院楼二层设备带安装50%

10、住院楼剩余表箱安装100%

11、医技楼五层手术室走廊管道制作安装20%

12、地下室二层走廊管道制作安装30%

(7)幕墙工程

1、材料到场情况:陶板到场1200㎡,医技楼百叶到场,窗边框到场1000樘

2、医技楼

外立面除圆弧位置及烟道陶管位置外,吊篮大面积拆除;

3、住院楼

外立面固定玻璃及铝板清理安装,完成95%

4、住院楼屋架格栅完成50%

(8)防火卷帘、防火门、超大防火门

1-5层防火卷帘到场帘布挂完80%,调试完成80%

1、2#天井剩余提升门完成上架、底架、卷轴、端板等,1#天井剩余6樘未完成;

(9)总平

1、人员及材料情况:东侧石材到场、东侧碎石及水稳层到场

2、屋面屋面石材铺装完成100%、屋面整理绿化用地。

3、东区:东侧砂夹石回填完成100%、碎石施工的完成100%、水稳层及垫层施工完层60%。

二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现某些地区未做好施工现场临边防护,已督促华西及时进行整改,确保现场安全。

三、本周组织各参建单位对现场的施工质量作了全面检查,发现防火卷帘单位未经同意擅自使用自动扶梯运输材料,目前大量电线电缆到场,存在偷盗现象,要求各施工单位加强防火防盗相关措施,楼层上水平桥架未敷设接地导体,部分二次配管未配到位,部分软管与硬管盒子连接不规范,部分未安装锁扣,要求施工单位及时整改。(供稿 摄影 余谦)
