2017年6月5日至2017年6月11日施工进展情况如下:
一、进度完成情况:
(1)土建
1、污水处理池地上部分模板搭设完成100%,砼浇筑完成100%。
(2)安装
1、医技楼2层风机房风管配管完成60%
2、医技楼一至五层风管保温补烂
3、医技楼五层水管保温完成40%;
4、住院楼四,五,六层风管保温完成95%
5、住院楼无管井门管道保温工作;
6、地下室紫罗兰层CD区保温完成80%;
7、地下室紫罗兰层AB区保温完成80%;
8、地下室E区室内保温完成80%;
9、地下室吊柜安装;
10、地下室吊装区域风管安装;主机房管道安装;
11、医技楼四五层电气穿线完成80%;
12、医技楼根据最新版本图纸配合二装检查、调整改动配管及线盒;
13、医技楼电井电缆完成40%
14、医技楼一层至五层水平电缆完成100%"
15、住院楼楼梯间应急穿线。
16、住院楼根据最新版本图纸配合二装检查、调整改动配管及线盒。
17、住院楼移交二装楼层的风机盘管穿线接线
18、住院楼电梯机房换气扇接电、照明点亮;配电房等电位底盒安装、紫罗兰层二装区域电气配管完成80%
19、医技楼井道阀门水表安装施工;图纸增加点位安装施工
20、住院楼排水灌水试验清漏堵漏;配合其他单位整改点位
21、地下室压力排水完成80%
22、西面总坪完成55%
(3)精装修
门诊:
木工:紫罗兰层石膏板大面封板50%
医疗街石膏板收边收口开始。
一楼二楼护士站封板50%。
瓦工:三楼一楼所有卫生间瓷砖收尾完成。
紫罗兰层卫生间准备铺贴地砖
铝板一楼三楼封板完成15%。
铝板包柱子完成三楼二楼。
石材一楼二楼大面积上墙全部完成。石材圆柱到场
油工:五层乳胶漆入场。
自流平入场
栏杆玻璃入场
所有高隔骨架完成50%
大理石地面防线完成。

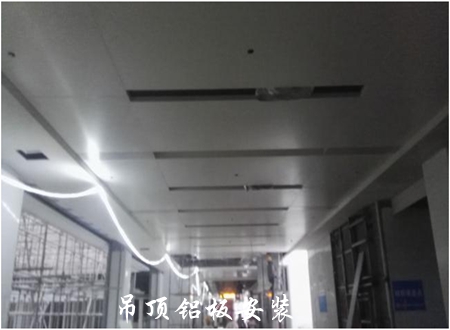

1号中庭扶梯处大面积铝板全部完成。
2号中庭LED显示屏焊接完成。
石材:窗台板人造石2楼3楼4楼完成60%。
铝扣板:卫生间铝扣板封板4楼完成。
住院楼:
病房柜子15楼完成50%。
自流平入场。
木工剩余幕墙风度,墙头收口。
油工1到15楼第一遍乳胶漆完成。
瓦工门槛石全部完成。
电梯厅干挂石材4到8层完成。
(4)电梯
1、DT25/26/30/37号电梯完成40%
2、DT22/27/29/31号电梯施工完成70%
3、DT13/23/11/12电梯安装完成55%
(5)防水
1、医技楼北立面地下室顶板华西清理完成,防水完成
2、医技楼水管井防水完成100%
(6)净化装修
1、负一层急诊手术室电解钢板完成70%安装;手术室柜体完成30%
2、负一层中心供应室强电电线电缆放线完成75%
3、一层配液中心风管吊装及保温完成70%安装;空调水路完成70%安装
4、三层IVF电解钢板安完成70%安装;墙面装饰面层完成70%安装;空调机组进场、安装完成70%;
无机预涂板吊顶(走道2)完成70%安装;电气系统及控制柜安装(手术室)完成70%;强弱电电线电缆放线完成70%
5、五层手术部电解钢板安装(5间)除45、48号完成70%;墙面装饰面层安装(19-27号手术室走道)完成70%;手术室柜体安装(9间)完成70%;强弱电电线电缆放线完成70%;设备层风管吊装及保温(完成16%)完成70%;无机预涂板及铝扣板吊顶(45-48号手术室走道)完成70%;门体安装(24间手术室手动门)完成70%;电气系统及控制柜安装完成70%;自流平施工(12间手术室及相邻走廊)完成70%;抗菌涂料(6号天井旁)完成70%;空调水路完成70%
6、四层CCU&PICU墙面装饰面层完成70%;强弱电电线电缆放线完成70%;空调水路完成70%;无机预涂板吊顶(普通病房)完成70%;电气系统及控制柜安装完成70%;门体安装完成70%;空调机组进场、安装完成70%
7、五层ICU墙面装饰面层完成70%;强弱电电线电缆放线完成70%;无机预涂板吊顶完成70%;电气系统及控制柜完成70%安装;空调机组进场、安装完成70%;
8、十层NICU墙面装饰面层安装完成70%;强弱电电线电缆放线完成70%;空调机组进场、安装完成70%;给水施工(主管完成20%)完成70%;无机预涂板吊顶(普通病房)完成70%; 门体安装(5间病房自动门)完成70%安装
9、住院楼一层设备带安装100%
10、住院楼二层设备带安装100%
11、住院楼三层设备带安装50%
12、医技楼五层手术室;走廊管道制作安装50%
13、地下室二层走廊管道制作安装60%
(7)幕墙工程

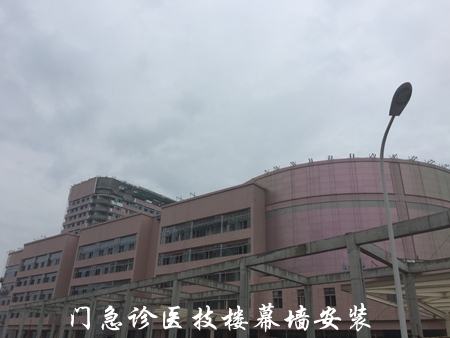

1、医技楼
东立面吊顶格栅安装完成,弧形陶板安装完成(完成90%)
2、天井
1-3#天井铝板安装完成30%,边角玻璃开始安装(卷帘立面未完成)
3、住院楼
南立面防火玻璃安装完成,紫罗兰层龙骨安装85%
4、住院楼屋架龙骨氟碳漆完成80%,格栅材料加工运输完成,铝板安装50%
(8)防火卷帘、防火门、超大防火门
1、2#天井剩余提升门完成上架、底架、卷轴、端板等;
4、6#天井防火卷帘全部安装完成并调试完成;(剩余3樘未提升)
(9)总平
1、人员及材料情况:东区铺装石材到场、屋面卵石到场
2、屋面石材完成90%、屋面卵石施工
3、东区:东侧砂夹石回填完成100%、东区碎石完成70%、东区顶板钢筋加强施工。
二、本周二组织各参建单位对现场的安全文明施工进行了全面检查,发现生活区个别宿舍私拉乱接插线板,楼层内临电施工存在使用多孔插座、长排插座,电线凌乱,现场存在部分施工人员未戴安全帽,个别配电箱无防护门,漏电保护器未固定,已督促华西及时进行整改,确保现场安全。
三、本周组织各参建单位对现场的施工质量作了全面检查,发现现场楼层内局部建渣、积水未及时清理干净,现场西侧、连廊部位裸土未覆盖,局部区域裸土覆盖网掀开未恢复,总平施工连沙石铺设完成后未覆盖,部分电线未套管,部分保温损坏后未修复,要求施工单位及时整改。紫罗兰层施工进度滞后,机房安装进度滞后,要求施工单位加快进度。(供稿 摄影 余谦)
