锦江院区一期工程项目建设进展简讯 (五十)

2016年09月26日至2016年10月09日施工进展情况如下:

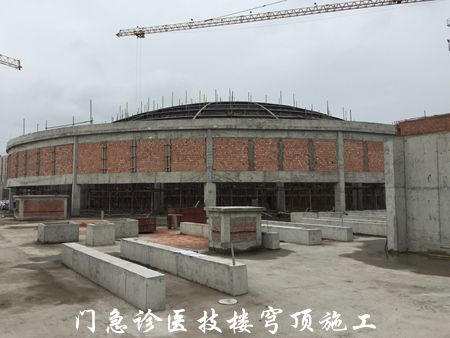

1.第一住院楼六、九、十、十一、十二、十三、十四、十五层砖砌体施工均已完成100%。第一住院楼五、六、七、八、九、十、十一、十二、十三层外墙抹灰均已完成100%。医技楼五层水管井抹灰完成。

2.周二组织各参建单位对现场的安全文明施工进行了全面检查,期间发现住院楼电梯井防护门底部挡水线未砌筑完成,部分楼层预留洞口无水平防护,楼层上局部临边防护拆除未及时修复,住院楼塔机工作通道临边防护不严密等,要求施工单位及时整改。

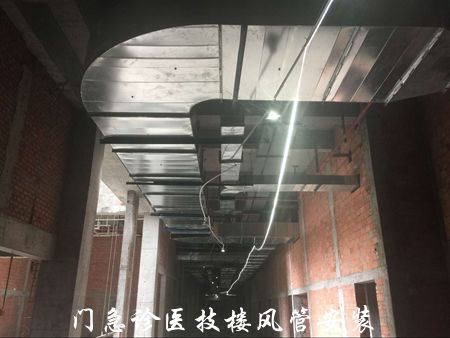

3.上周检查期间发现的问题已经基本整改,本周组织各参建单位对现场的施工质量作了全面检查,整体情况较好,医技楼的风管已经大量安装完毕,三、四层卫生间给排水也基本完成,但检查期间发现住院楼脚手架水平硬防护上材料、建渣、垃圾未及时处理,二装打样区卫生间脚踏板存在问题,不能满足验收规范要求,应督促施工单位尽快改正。

(供稿、 摄影 余谦)
